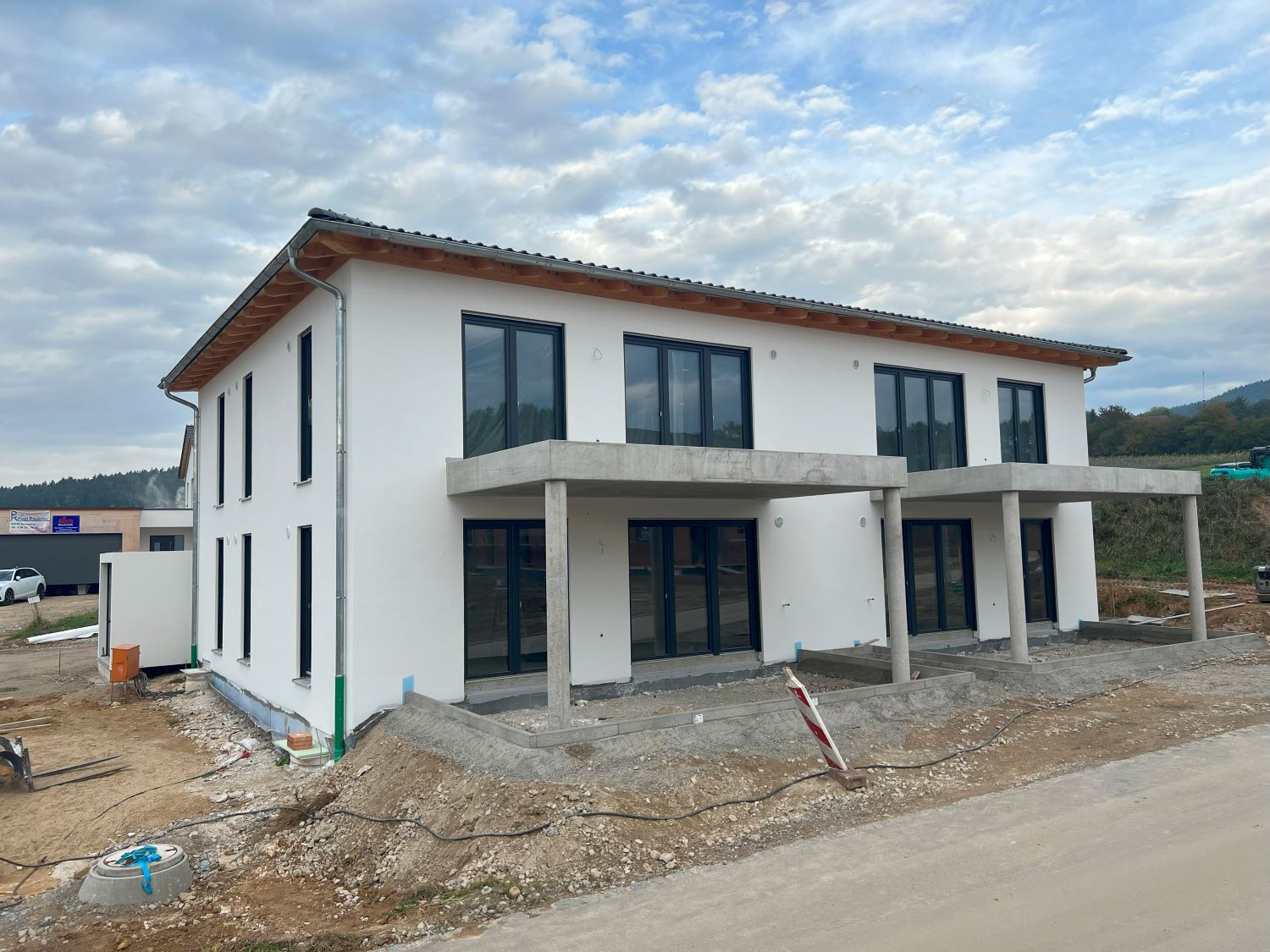

Bautagebuch Arberstraße 39

20.10.2023: Die Garagen sind gesetzt und an der Hofeinfahrt wird gearbeitet.

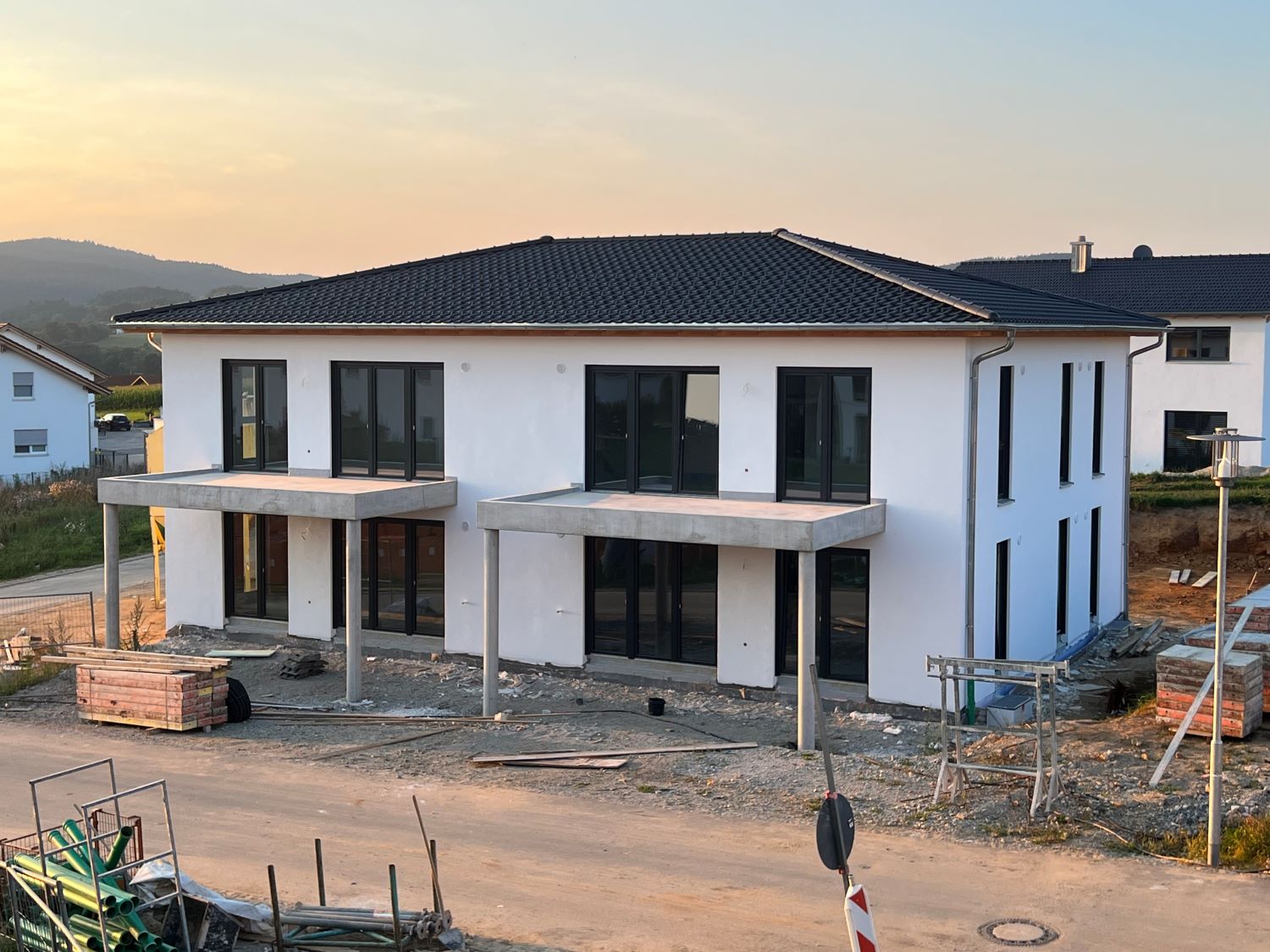

20.10.2023: Die Terrasseneinrandungen sind gesetzt.

20.10.2023: Die Estrich ist eingebracht und kann austrocknen.

11.09.2023: Das Baugerüst konnte abgebaut werden.

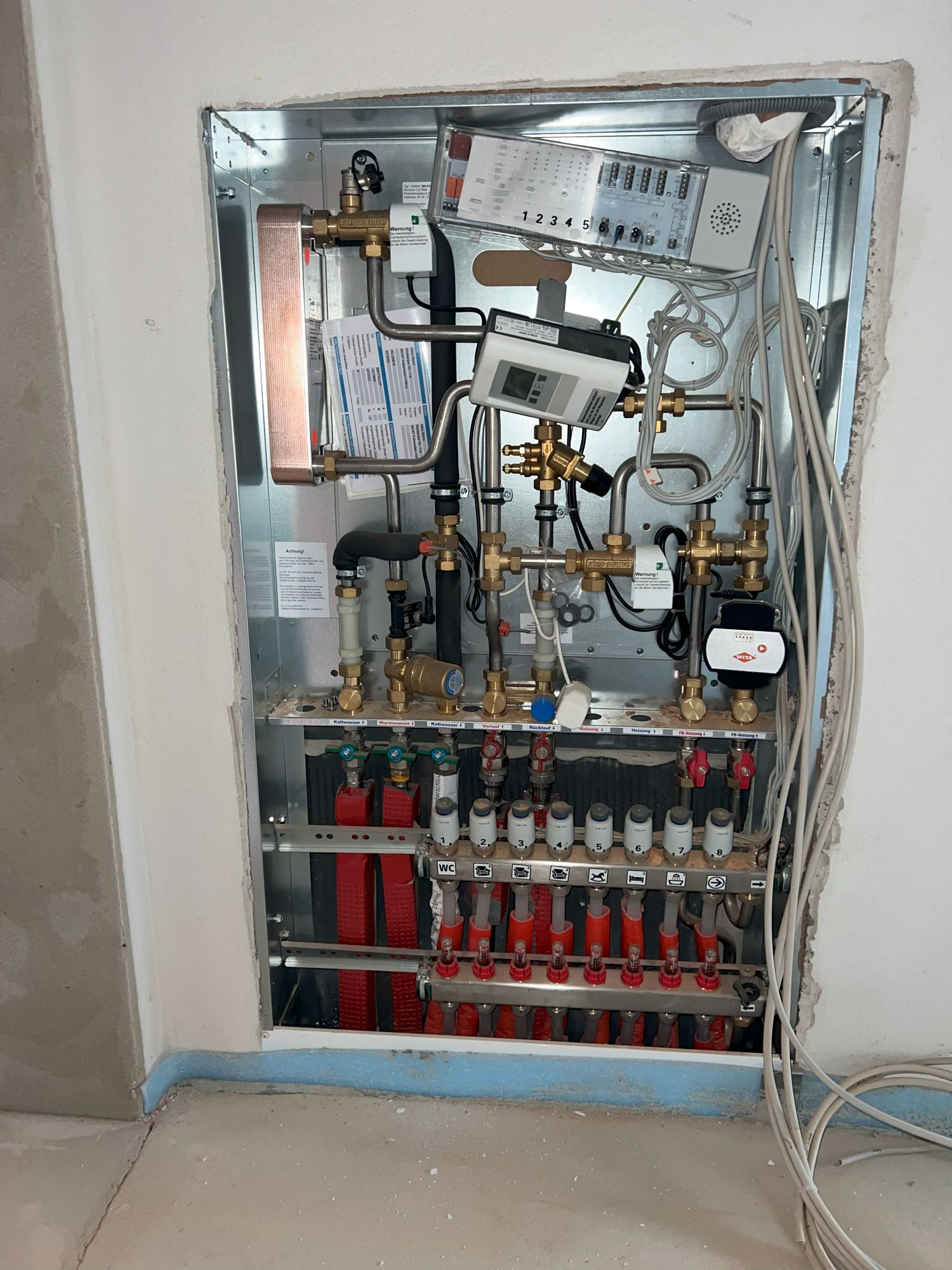

11.09.2023: Die Heizzentrale in den Wohnungen werden bald in Betrieb genommen.

11.09.2023: Die Nähwärme-Übergabestation wird bald in Betrieb genommen.

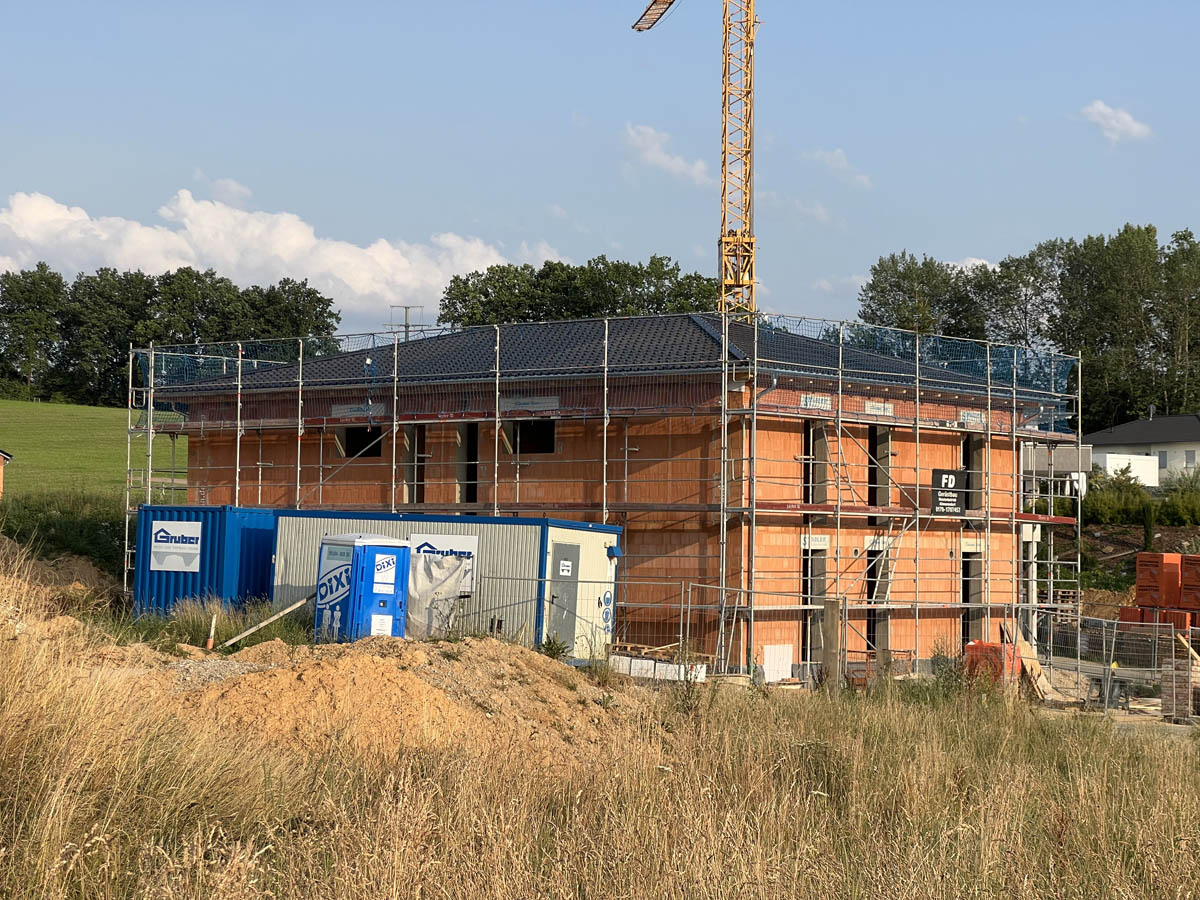

04.08.2023: Der Grundputz ist aufgebracht.

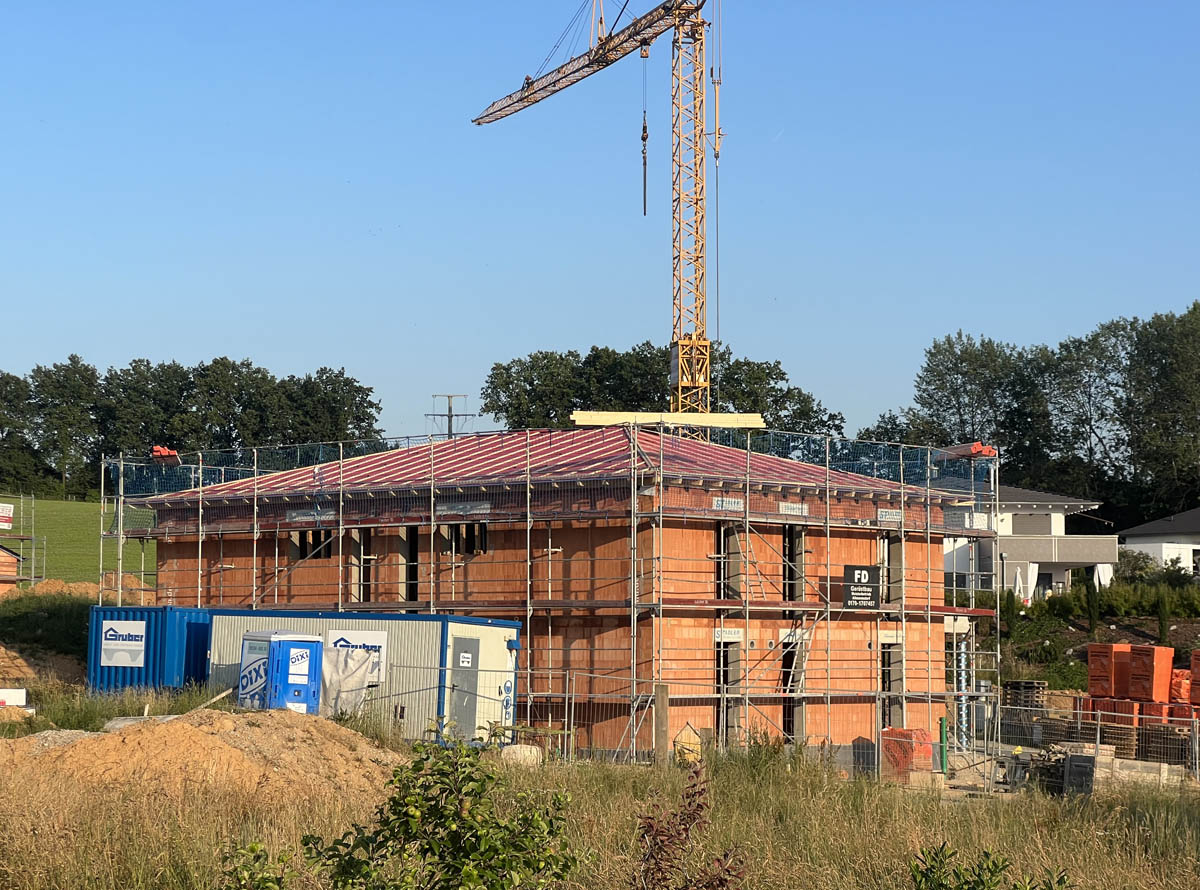

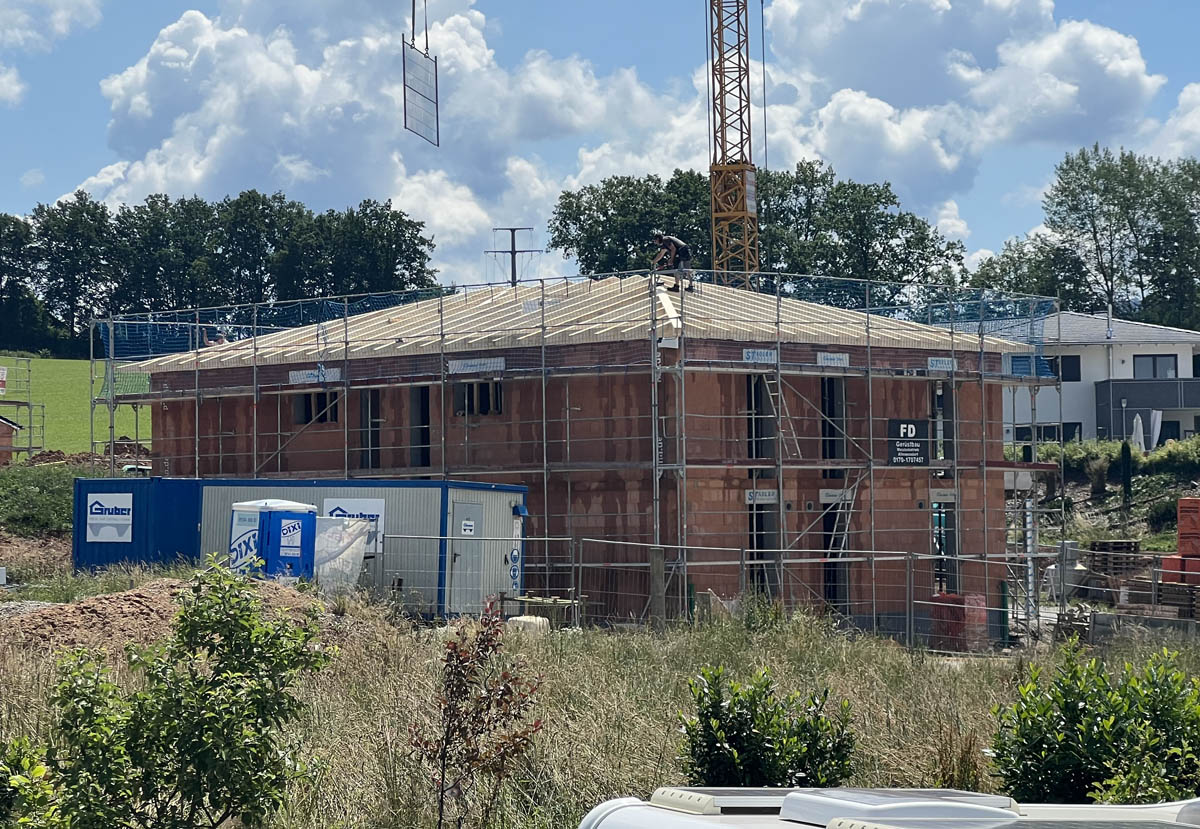

10.07.2023: Das Dach ist eingedeckt.

30.06.2023: Der Dachstuhl ist Abgedichtet.

28.06.2023: Der Dachstuhl ist aufgebaut.

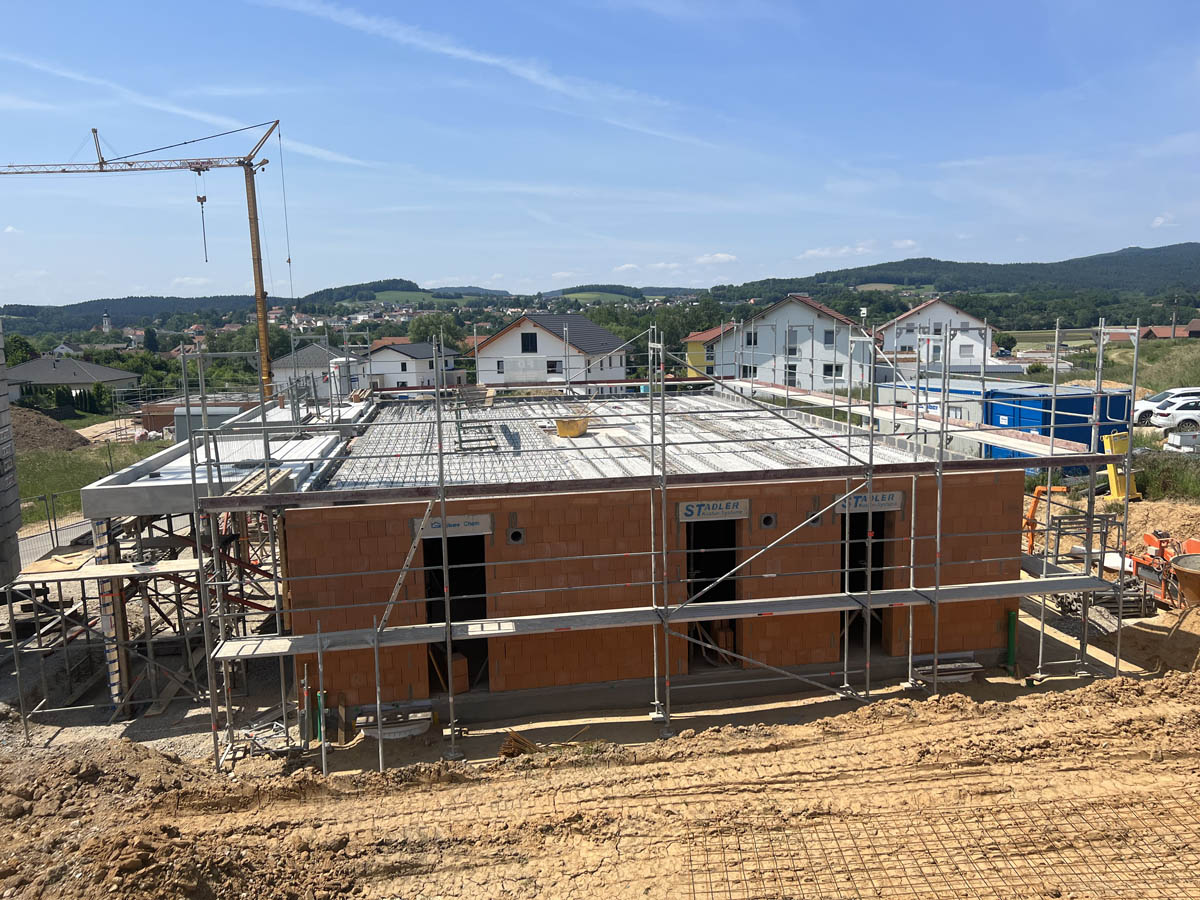

27.06.2023: Die obere Geschossdecke ist betoniert.

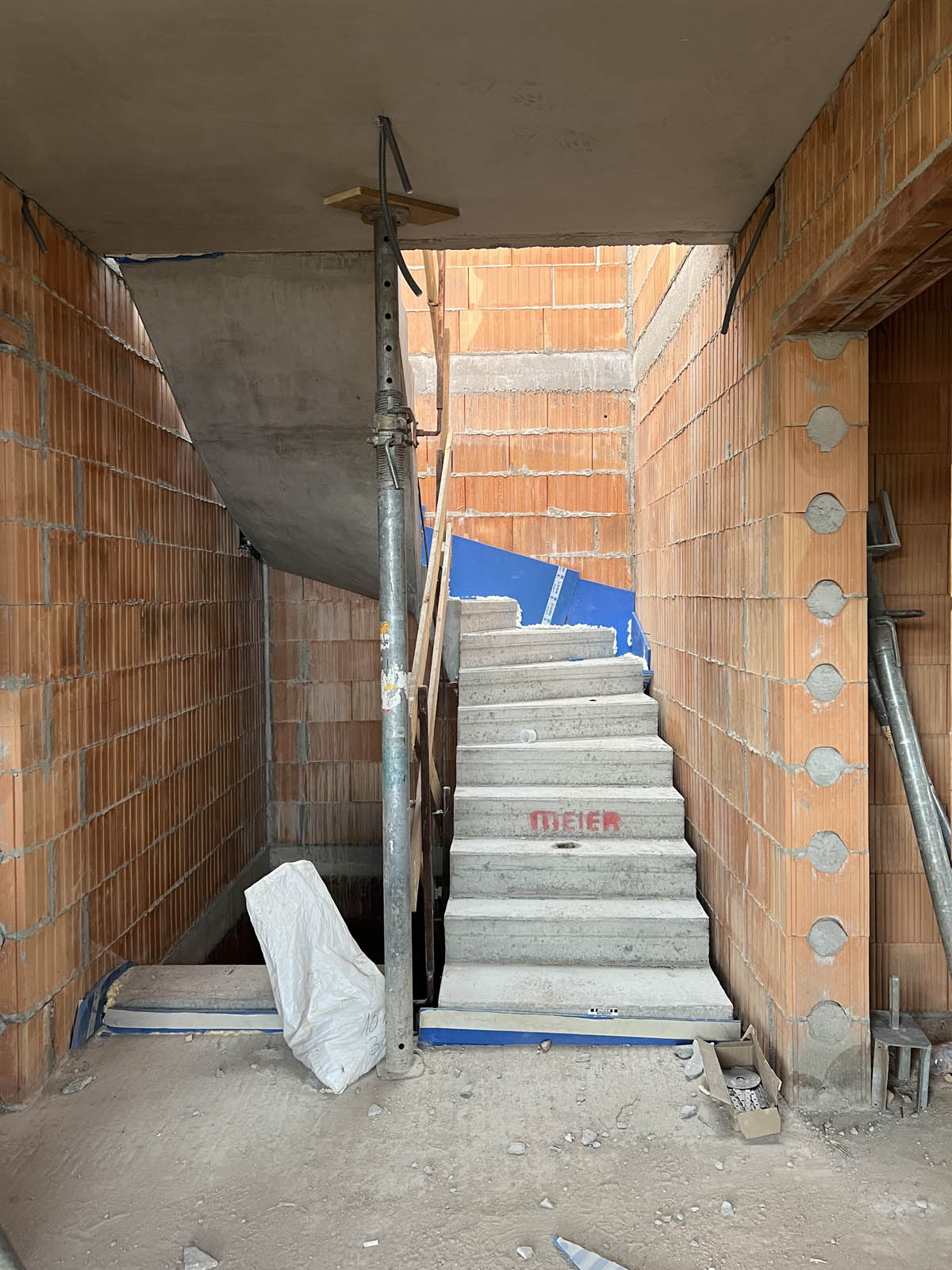

16.06.2023: Die Kellertreppe und die Treppe zum 1. Obergeschoss sind eingebaut.

16.06.2023: Die Kellertreppe und die Treppe zum 1. Obergeschoss sind eingebaut.

16.06.2023: Die Kellertreppe und die Treppe zum 1. Obergeschoss sind eingebaut.

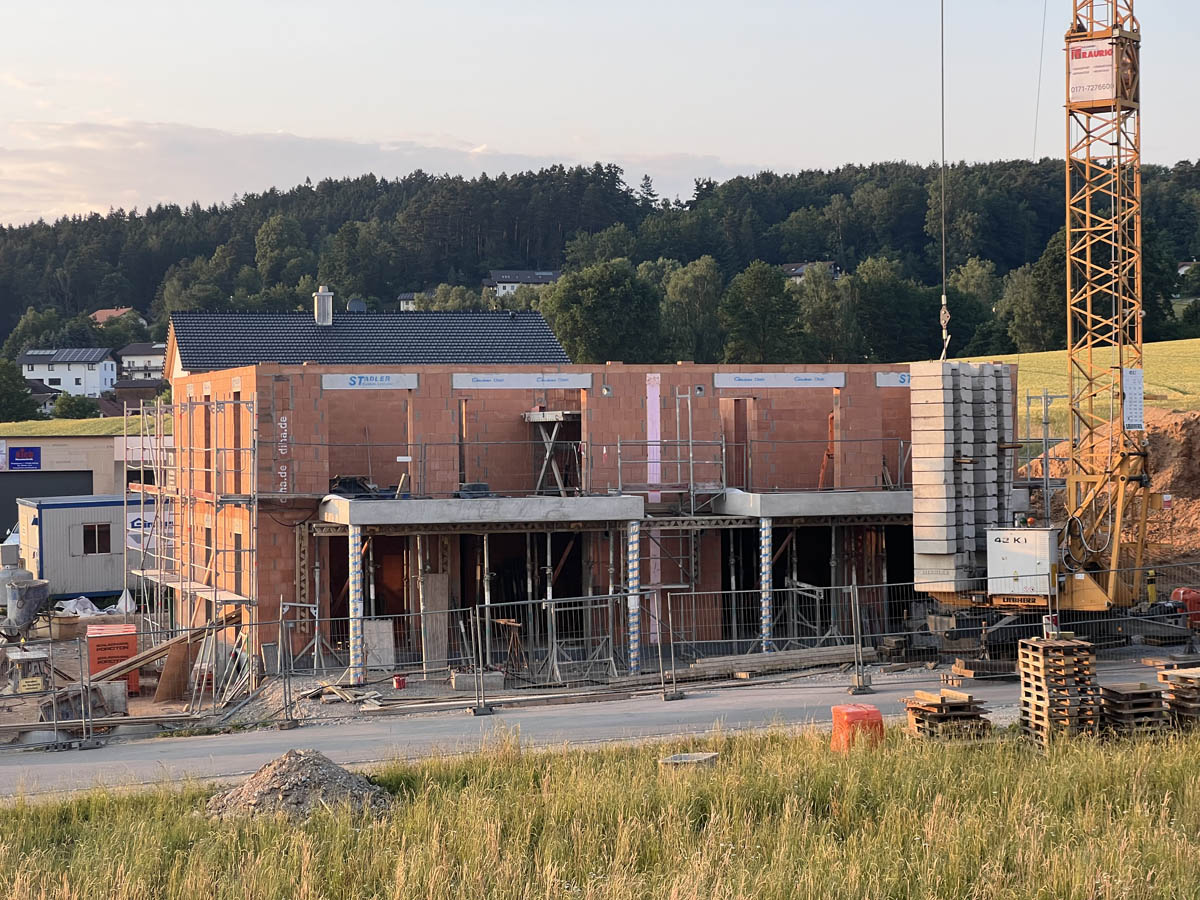

02.06.2023: Die Filigrandecken wurden geliefert und eingebaut.

02.06.2023: Die Balkone wurden geliefert und gesetzt.

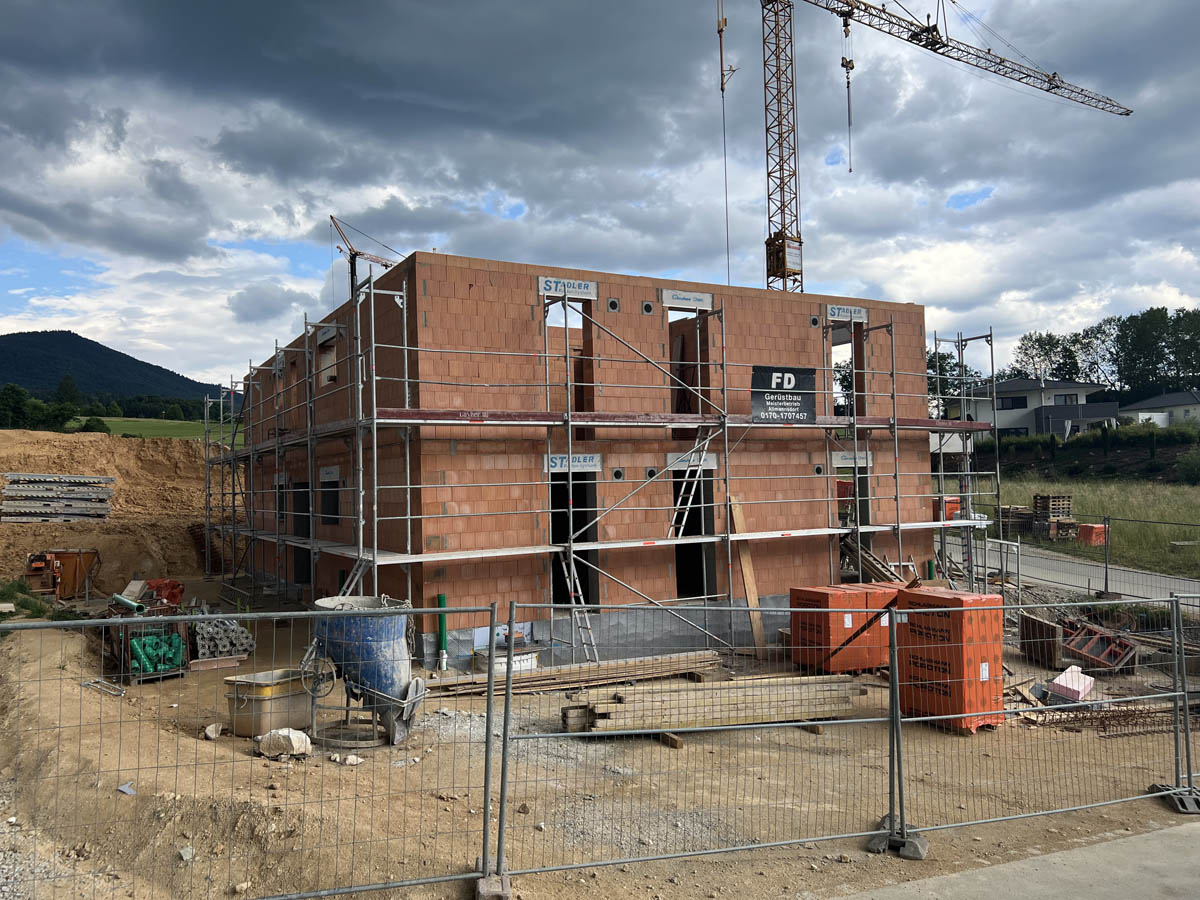

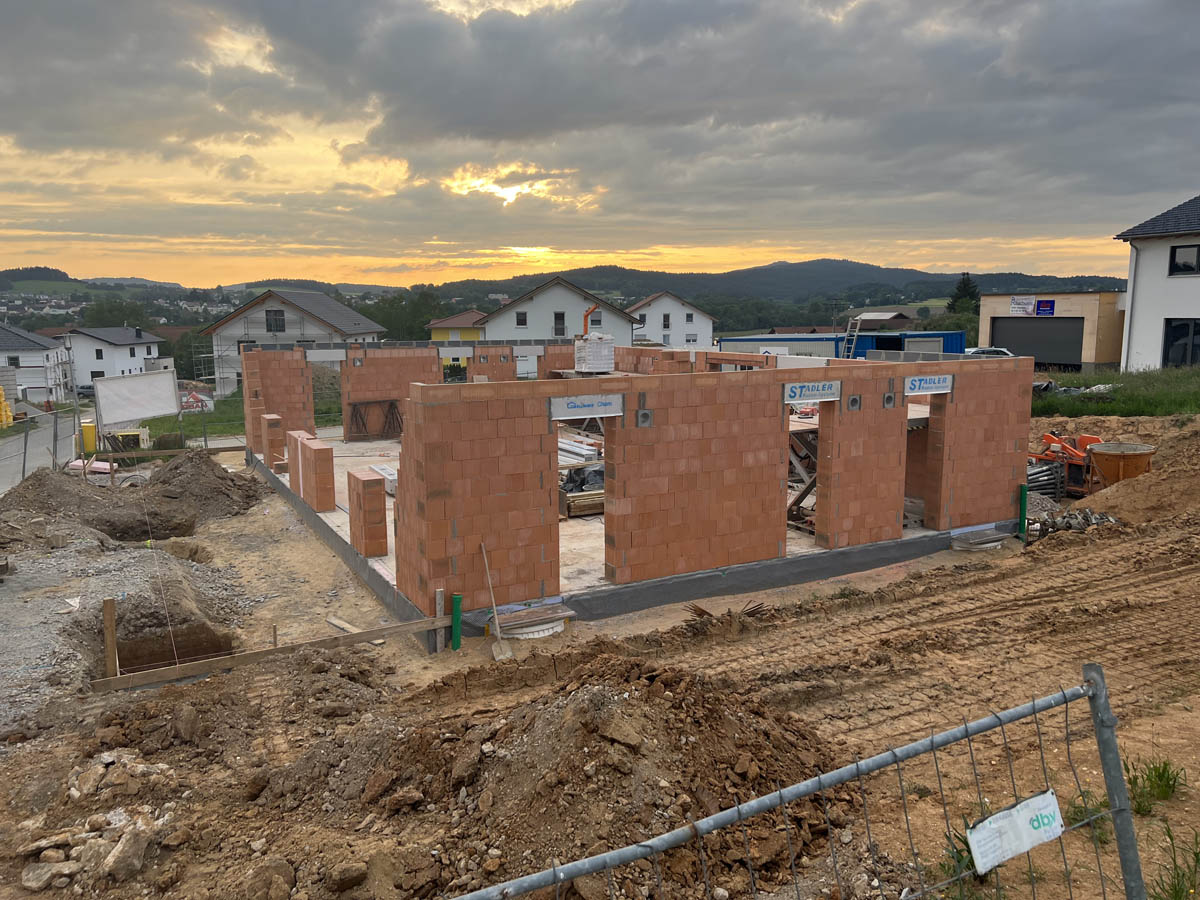

25.04.2023: Maurerarbeiten mir hochwertigem Schlagmann Ziegel mit Perlitfüllung.

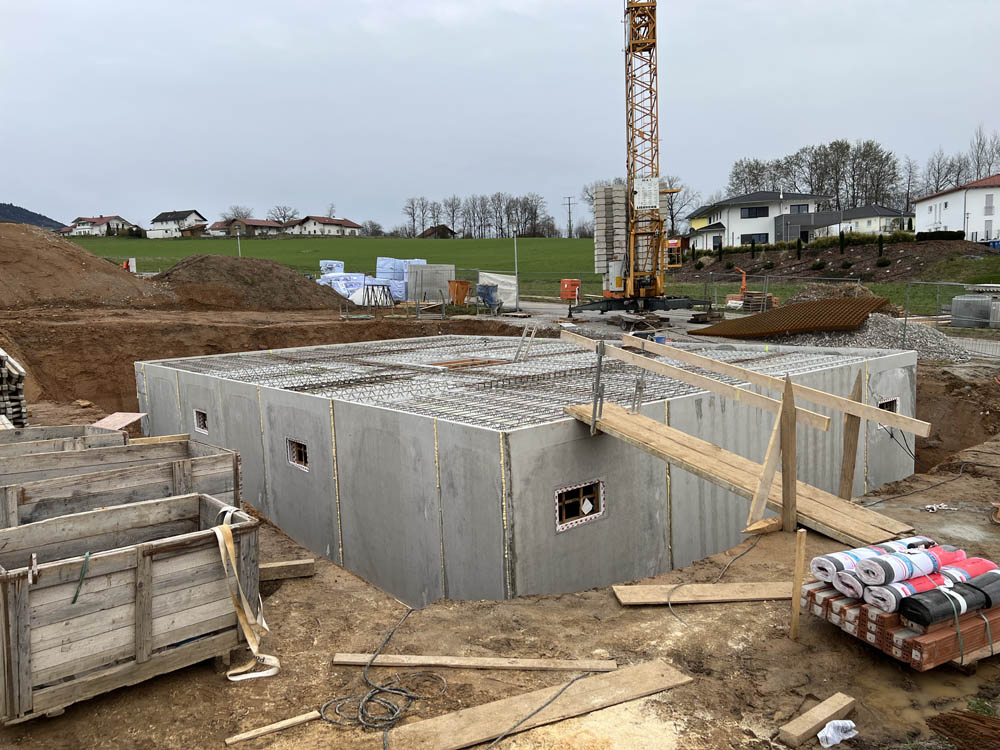

13.04.2023: Die Filigrandecken sind verlegt.

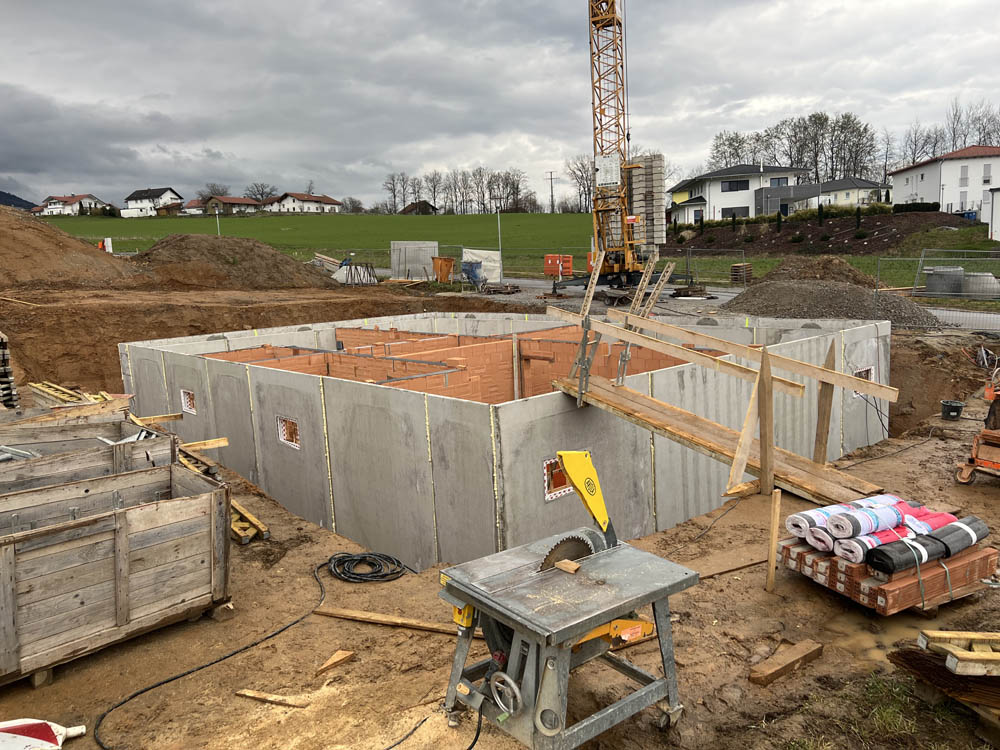

12.04.2023: Die Kellerräume sind aufgebaut.

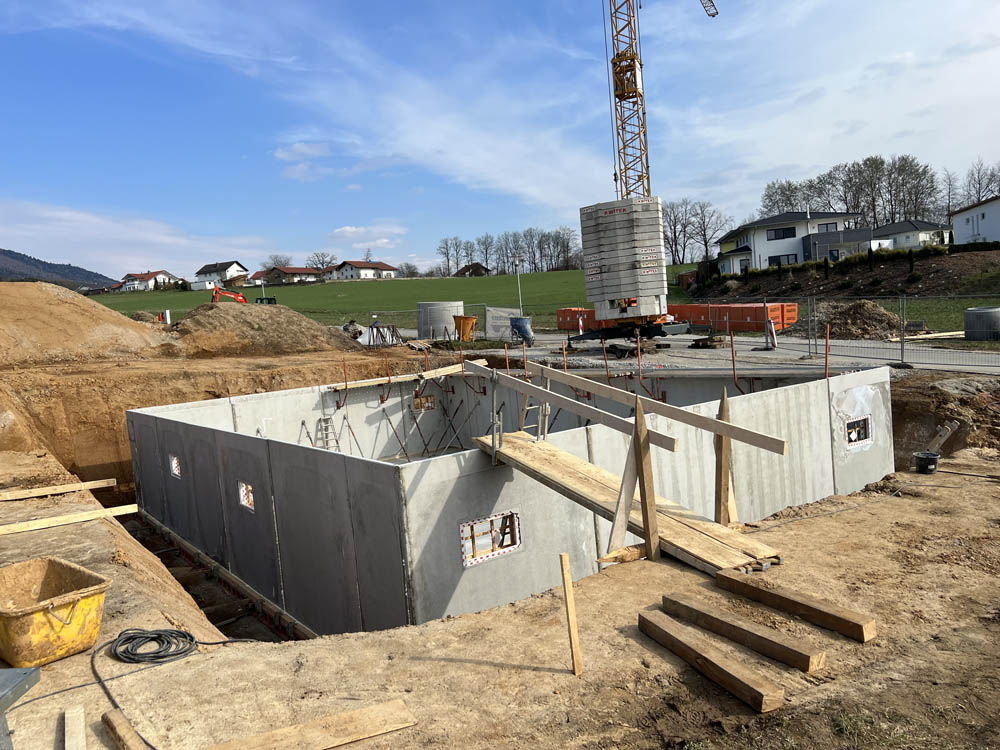

07.04.2023: Die Kellerschalung ist montiert.

31.03.2023: Die Bodenisolierung ist eingebracht.

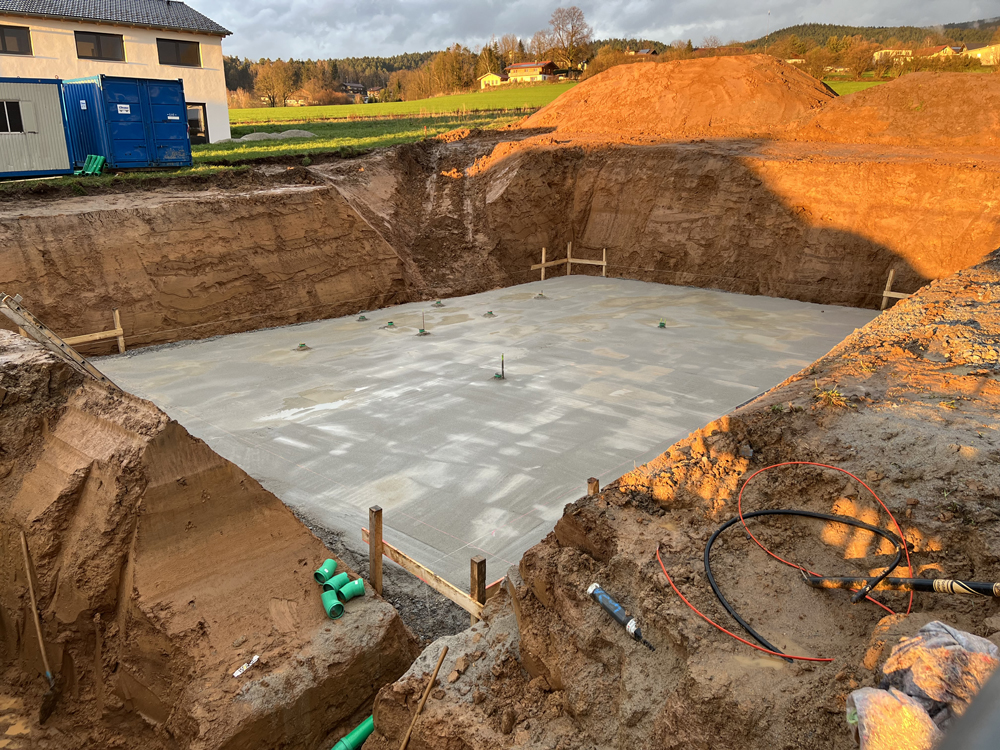

30.03.2023: Der Frostschutz und die Sauberkeitsschicht sind eingebracht.

27.03.2023: Die Regenrückhaltezisterne wird eingebaut.

27.03.2023: Die Aushubarbeiten für den Keller schreiten voran.

23.03.2023: Beginn der Aushubarbeiten.

Baubeginn am 13.03.2023 - Einrichtung der Baustelle

Wir nutzen Cookies auf unserer Website. Einige von ihnen sind essenziell für den Betrieb der Seite, während andere uns helfen, diese Website und die Nutzererfahrung zu verbessern (Tracking Cookies). Sie können selbst entscheiden, ob Sie die Cookies zulassen möchten. Bitte beachten Sie, dass bei einer Ablehnung womöglich nicht mehr alle Funktionalitäten der Seite zur Verfügung stehen.
