Bautagebuch zu den 12 Eigentumswohnungen
(Bauabschnitt 1 "Arberstrasse 27" und Bauabschnitt 2 "Arberstrasse 20")


22.06.2020 Bauabschnitt 1 und 2: Die Aussenanlagen sind fast fertiggestellt.


06.05.2019 Bauabschnitt 1: Die Fertiggaragen wurden an ihren Platz gehoben.


06.05.2019 Bauabschnitt 2: Die Fertiggaragen wurden an ihren Platz gehoben.


06.05.2019 Bauabschnitt 1 und 2: Die Fertiggaragen werden an ihren Platz gehoben.


18.04.2019 Bauabschnitt 2: Die Leitungen der Fussbodenheizung wurden verlegt.


18.04.2019 Bauabschnitt 2: Die Wände in den Wohnungen sind verputzt.


18.04.2019 Bauabschnitt 1: Die Außenfassade wurde zum Verputzen eingerüstet.


15.04.2019 Bauabschnitt 1: Die Haustüre wurde eingebaut.


15.04.2019 Bauabschnitt 1: Die ersten Fussböden wurden eingebaut.


15.04.2019 Bauabschnitt 1: Die Granittreppe im Treppenhaus nimmt Gestalt an.


15.04.2019 Bauabschnitt 1: Eine Schalung für eine Stützwand wurde montiert.


19.03.2019 Bauabschnitt 1: Fliesenarbeiten in den Wohnräumen.


19.03.2019 Bauabschnitt 1: Fliesenarbeiten in den Bädern.


19.03.2019 Bauabschnitt 1: Fliesenarbeiten in den Bädern.


16.03.2019 Bauabschnitt 2: Rohinstallation Elektro, Sanitär in den Bädern.


14.03.2019 Bauabschnitt 2: Trockenbauarbeiten in den Küchen.


12.03.2019 Bauabschnitt 2: Trockenbauarbeiten in den Wohnungen.


11.03.2019 Bauabschnitt 2: Rohinstallation von Elektro- und Heizungsarbeiten.


09.03.2019 Bauabschnitt 2: Rauchabzugs-Dachfenster im Treppenhaus.


19.02.2019 Bauabschnitt 1: Trockenbauarbeiten im Teppenhaus.


19.02.2019 Bauabschnitt 1: Abdichtungsarbeiten in den Bädern.


19.02.2019 Bauabschnitt 1: Die Dachfenster wurden eingebaut.


19.02.2019 Bauabschnitt 1: Die Dachfenster wurden eingebaut.


25.01.2019 Bauabschnitt 1: Der Estrich darf noch ein paar Wochen trocknen.


25.01.2019 Bauabschnitt 1: Spachtelarbeiten an den Trockenbauwänden.


24.01.2019 Bauabschnitt 1: Wärmeübergabestation im Technikraum unter den Garagen.


24.01.2019 Bauabschnitt 1: Wärmeübergabestation im Technikraum unter den Garagen.


23.01.2019 Bauabschnitt 2: Die Fenster und Balkontüren wurden schon eingebaut.


23.01.2019 Bauabschnitt 2: Die Rahmen für die Trockenbauwände werden eingezogen.


22.01.2019 Bauabschnitt 2: Im Eingangsbereich wurde eine Bautüre eingebaut.


17.01.2019 Bauabschnitt 2: Die Fenster und Balkontüren wurden montiert.

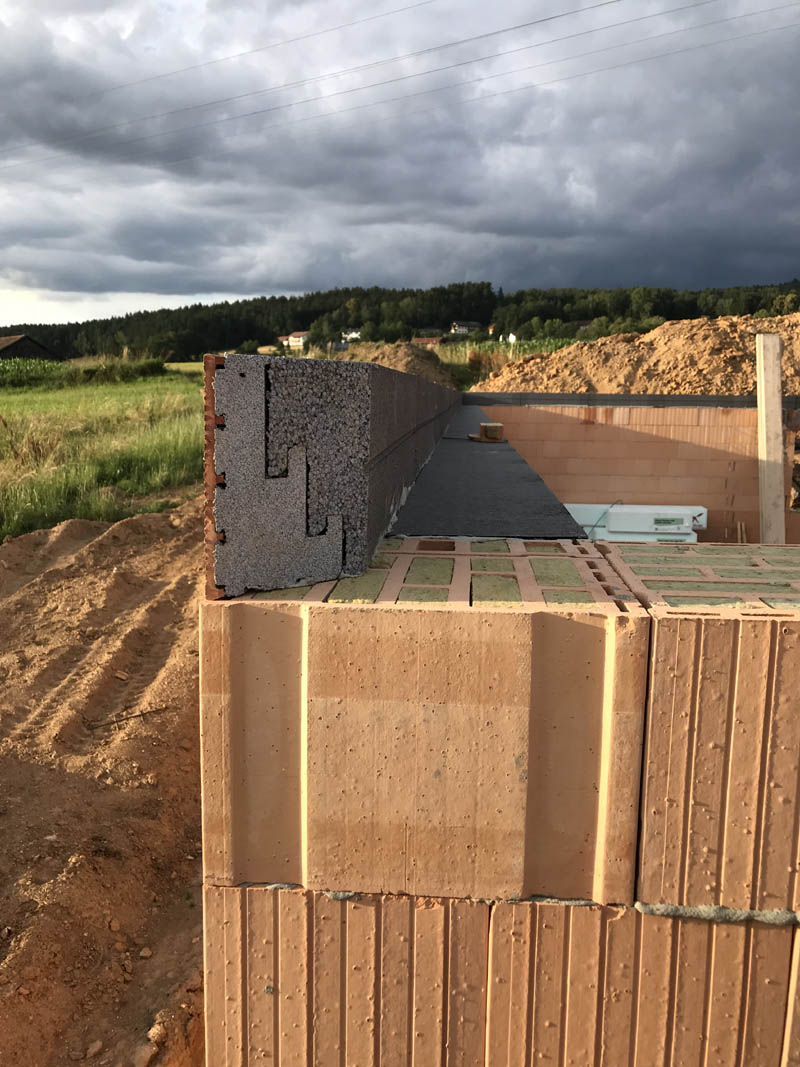

21.12.2018 Bauabschnitt 2 abends: Dach ist abgedichtet für die Überwinterung.


21.12.2018 Bauabschnitt 2: Dach ist abgedichtet für die Überwinterung.


19.12.2018 Bauabschnitt 1: Fliesestrich wird eingebracht.


18.12.2018 Bauabschnitt 1: Fussbodenheizung wird verlegt.


17.12.2018 Bauabschnitt 1: Fussbodenheizung und Wärmeübergangstation wird montiert.


14.12.2018 Bauabschnitt 1: Dämmung unter der Fussbodenheizung wird verlegt.


13.12.2018 Bauabschnitt 2: Richtfest



11.12.2018 Bauabschnitt 2: Hebung des Dachstuhles


06.12.2018 Bauabschnitt 2: Fertigstellung der Mauerarbeiten für die Hebung des Dachstuhles nächste Woche


06.12.2018 Bauabschnitt 2: Fertigstellung der Mauerarbeiten für die Hebung des Dachstuhles nächste Woche


06.12.2018 Bauabschnitt 1: Fertigstellung der Verputzarbeiten.


23.11.2018 Bauabschnitt 2: Das Dachgeschoß ist fast fertig gemauert.


23.11.2018 Bauabschnitt 1: Die Innenausßbauten werden fleißig ausgeführt.


09.11.2018 Bauabschnitt 1: Balkontüren sind gesetzt.


09.11.2018 Bauabschnitt 1: Die Fenster und die Fensterbänke sind gesetzt.


09.11.2018 Bauabschnitt 1: Eingangsbereich mit den gesetzten Fenstern


05.11.2018 Bauabschnitt 2: Die Betonierarbeiten der 1. Geschossdecke ist beendet.


05.11.2018 Bauabschnitt 2: Die Betonierarbeiten beginnen.


05.11.2018 Bauabschnitt 2: Die Betonierarbeiten beginnen.


02.11.2018 Bauabschnitt 2: Die Bewehrung in die 1. Decke ist eingebaut.


26.10.2018 Bauabschnitt 2: Die Maurerarbeiten des Untergeschosses schreiten voran.


26.10.2018 Bauabschnitt 2: Die Maurerarbeiten des Untergeschosses schreiten voran.


19.10.2018 Bauabschnitt 2: Die Bodenplatte ist gegossen.


19.10.2018 Bauabschnitt 2: Die Bodenplatte wird gegossen.


19.10.2018 Der Baukran ist zum Bauabschnitt 2 umgesetzt.


18.10.2018 Bauabschnitt 2: Die Splittschicht unter der Bodenplatte ist abgezogen.


16.10.2018 Bauabschnitt 2: Der Baukran wird aufgebaut.


16.10.2018 Bauabschnitt 1: Der Baukran wird abgebaut.


12.10.2018 Bauabschnitt 2: Frostschutz wurde geliefert.


12.10.2018 Bauabschnitt 2: Frostschutz wurde geliefert.


12.10.2018 Bauabschnitt 2: Frostschutz wird geliefert.


10.10.2018 Bauabschnitt 2: Erdreich wurde verdichtet.


08.10.2018 Bauabschnitt 2: Decke der Kellerräume wurde betoniert.


04.10.2018 Arberstraße 27 (Bauabschnitt 1): Montage der Heizzentrale in den Wohnungen.


04.10.2018 Arberstraße 27 (Bauabschnitt 1): Die Trockenbauwand zum Bad wurde angefangen.


04.10.2018 Arberstraße 20 (Bauabschnitt 2): Die Abflussrohre werden verlegt.


04.10.2018 Arberstraße 20 (Bauabschnitt 2): Der Keller ist fast fertig; Die Baugrube fürs Haus wurde ausgehoben.


02.10.2018 Arberstraße 27 (Bauabschnitt 1): Das Dach ist eingedeckt.

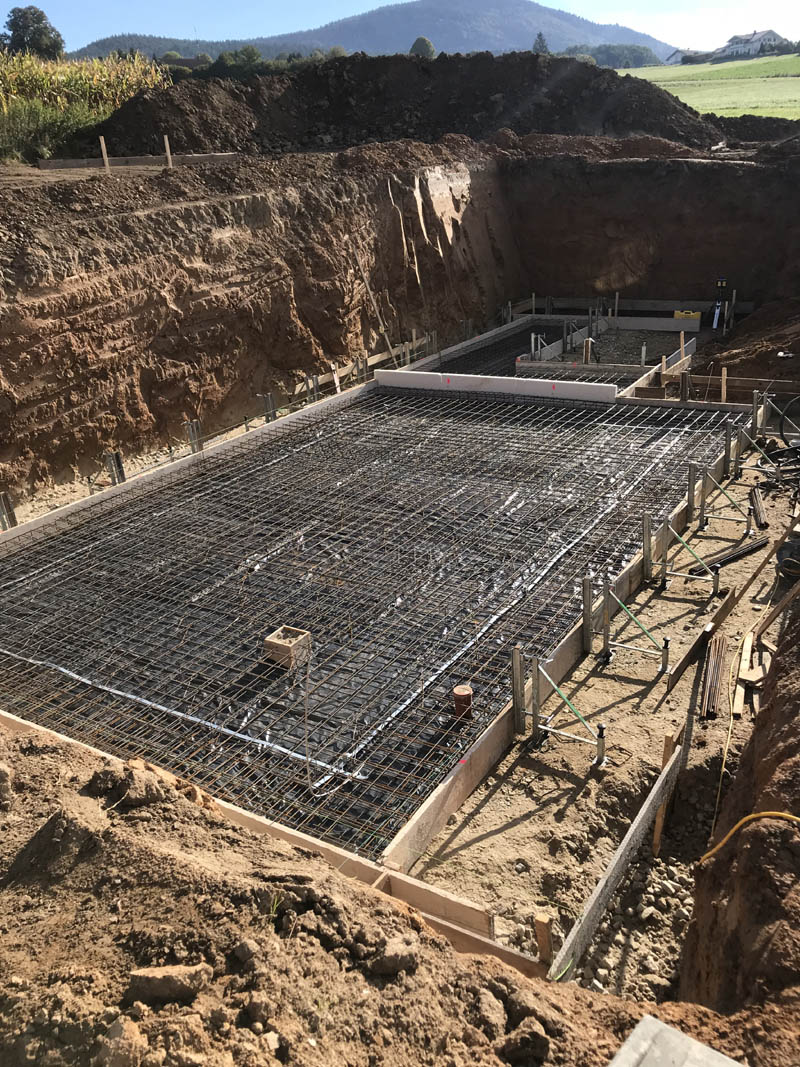

27.09.2018 Arberstraße 20 (Bauabschnitt 2): Bodenplatte für den Keller unter den Garagen ist betoniert.


27.09.2018 Arberstraße 20 (Bauabschnitt 2): Eisenarmierung für den Keller unter den Garagen ist eingebracht.


27.09.2018 Arberstraße 27 (Bauabschnitt 1): Dachrinnen und Blechverblendungen sind angebracht.


20.09.2018: Die Erdaushubarbeiten von dem zweiten 6-Familienhaus (Bauabschnitt 2) beginnen.


20.09.2018: Bauabschnitt 1: Dachlatten und Dampfbremse sind angebracht.


20.09.2018: Dachlatten und Dampfbremse sind angebracht.


20.09.2018: Auffüllarbeiten im Bereich der Garagen.


14.09.2018: Der Richtspruch darf auch nicht fehlen.


14.09.2018: Eine gute Brotzeit für das Richtfest.


14.09.2018: Der Dachstuhl ist auf dem Gebäude


31.08.2018: Die Maurerarbeiten von dem Obergeschoss schreiten weiter voran.


31.08.2018: Die Ringankersteine wurden auch schon aufgemauert.


31.08.2018: Blick auf die Loggia im Obergeschoss.


29.08.2018: Die Vermessungsarbeiten von dem zweitem 6-Familienhaus haben begonnen.


29.08.2018: Die Mauerarbeiten im Obergeschoss gehen weiter.


29.08.2018: Die Mauerarbeiten im Obergeschoss gehen weiter.


28.08.2018: Die Treppe zum Obergeschoss wurde betoniert.


28.08.2018: Die zukünftigen Keller- und Technikräume unter den Garagen.


28.08.2018: Die Arbeiten der Elektroinstallation haben begonnen.

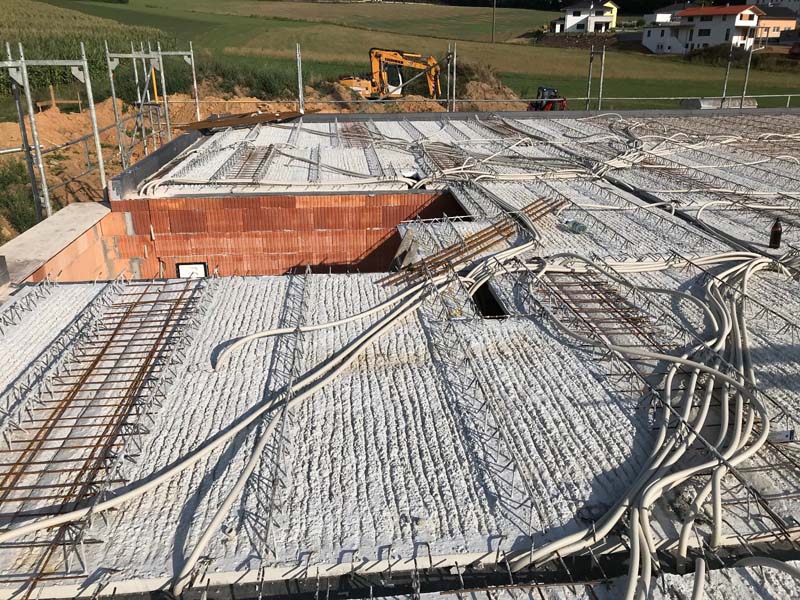

23.08.2018: Die 2. Stahlbetondecke wurde heute betoniert.


23.08.2018: Die 2. Stahlbetondecke wird gerade betoniert.


23.08.2018: Die 2. Stahlbetondecke wird gerade betoniert.


22.08.2018: Die Stahlbewehrung wird in die 2. Decke eingebracht.

Betriebsurlaub!



09.08.2018: Die Filigrandecken wurden aufgebracht und die Leerrohre für die Elektrik sind verlegt.


08.08.2018: Treppenabgang zu den Kellerabteilen und zum Technikraum.

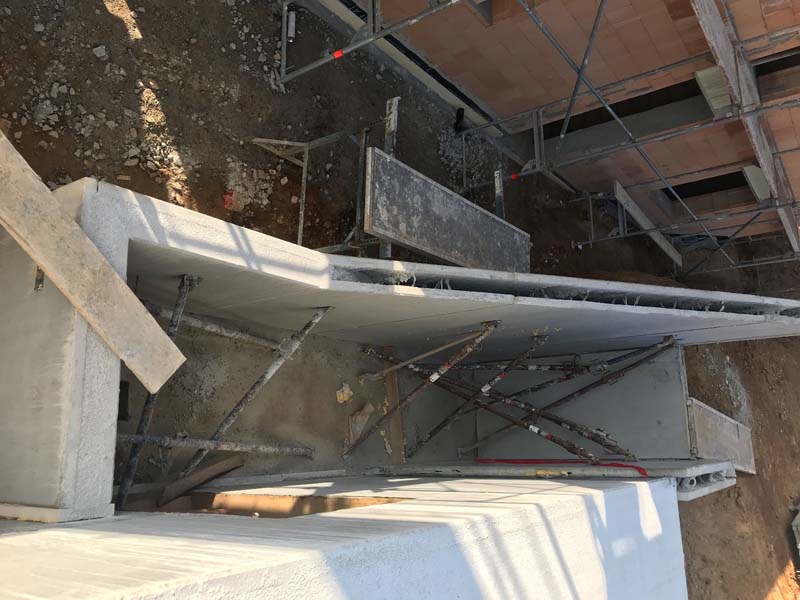

08.08.2018: Die Kellerdecke ist Betoniert.


07.08.2018: Nicht mehr weit bis zur Lieferung der Filigrandecken.


07.08.2018: Die Treppe zum Untergeschoss und zum Erdgeschoss wurde betoniert.


07.08.2018: Im oberen Bereich wurden die Lichtschächte und die Versickerung angebracht.

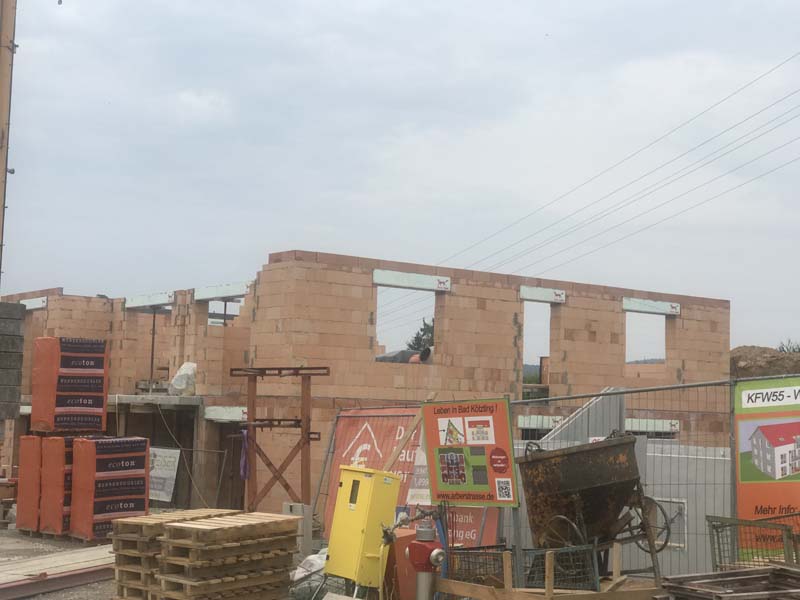

02.08.2018: Das Außenmauern des 2. Geschosses sind fast fertiggestellt.


02.08.2018: Die Kellerwände unter den Garagen wurden schon aufgestellt.


20.07.2018: Neues Infoplakat bei der Einfahrt zum neuem Baugebiet.


19.07.2018: Fertigstellung der Bodenplatte für die Kellerräume unter den ersten 3 Garagen.


18.07.2018: Neues Infoplakat bei der Baustelle.


10.07.2018: Fertigstellung der Sickersteine, des Außenanstriches und der Sickersteine im Eingangsbereich


06.07.2018: Fertigstellung der Sickerleitung, des Außenanstriches und der Sickersteine im Bereich der Bodenplatte


02.07.2018: Fertigstellung und genaue Ermittlung der Maße für die Filigrandecken.


25.06.2018: Die hochwertigen Rollokästen wurden gesetzt.


25.06.2018: Die hochwertige Deckenrandschalung ist zum Teil schon gesetzt.


25.06.2018: Die hochwertigen Deckenrandschalungen und die wärmegedämmten Rollokästen werden gesetzt.


19.06.2018: Die Mauerarbeiten im untersten Geschoss gehen weiter.


19.06.2018: Der Baukran wurde aufgestellt.

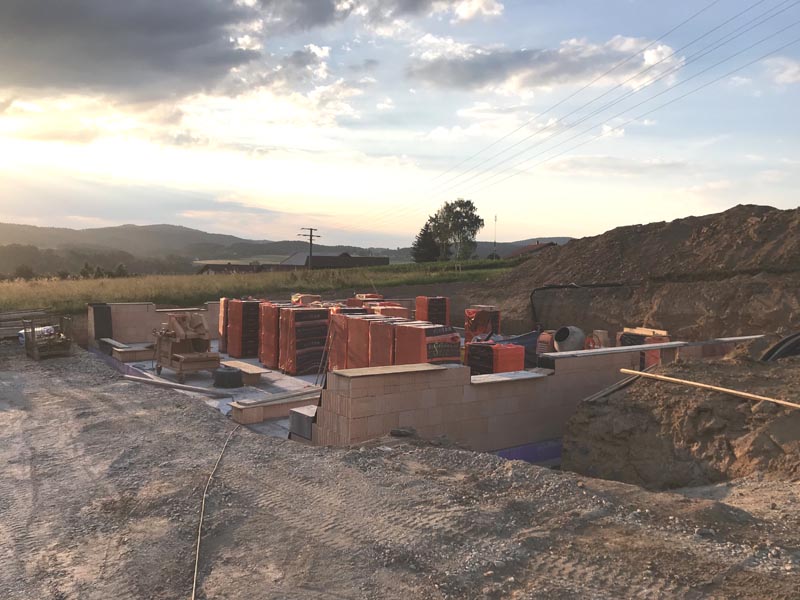

15.06.2018: Die Mauerarbeiten gehen weiter.


15.06.2018: Die Mauerarbeiten gehen weiter.


15.06.2018: Der Baustromverteiler wird angeschlossen.


14.06.2018: Gemauert wird mit hochwertigem Ecoton Ziegel mit integrierter Wärmedämmung.


14.06.2018: Horizontalsperre ist angebracht. Maurerarbeiten haben begonnen.


12.06.2018: Die Schalung der Bodenplatte wird entfernt.


11.06.2018: Der Beton für die Bodenplatte ist in die Schalung eingebracht.


11.06.2018: Betonierarbeiten auf der Baustelle in der Arberstraß 27.


09.06.2018: Einbringung der Stahlbewehrung in der Arberstraße 27.


07.06.2018: Einbringung der Perimeterdämmung in der Arberstraße 27.


06.06.2018: Schalungsarbeiten für die Bodenplatte in der Arberstraße 27.


05.06.2018: Übersicht Bauvorhaben in der Arberstraße 27 und 20.


05.06.2018: Ansicht Bauvorhaben in der Arberstraße 27.


05.06.2018: Einbringung des frostsicheren Unterbaus unter der Bodenplatte in der Arberstraße 27.


29.05.2018: Aktuelle Informationen zu dem projektierten Bauvorhaben in der Arberstraße.


23.06.2017: Aktuelle Informationen zu dem projektierten Bauvorhaben in der Arberstraße.


01.05.2017: Die Vermessungsarbeiten im neuen Baugebiet "An der Reitensteiner Straße" (Erweiterung Nord)
wurden abgeschlossen und abgenommen und die Erschließungsstraße ging in die Obhut der
Stadt Bad Kötzting über.

Nun ist in der Erweiterung des Baugebietes ein 6-Familienhaus projektiert.
